Fachbauleitung Brandschutz dokumentieren, vom ersten Termin bis zur Fertigstellung

Für Fachbauleiter und Sachverständige in der Bauphase. Feststellungen, Mängel und Nachweise zu Bauprodukten und Bauarten liegen in einem Projekt, der Bericht entsteht vor Ort.

Reiter Nachweise in der Fachbauleitung

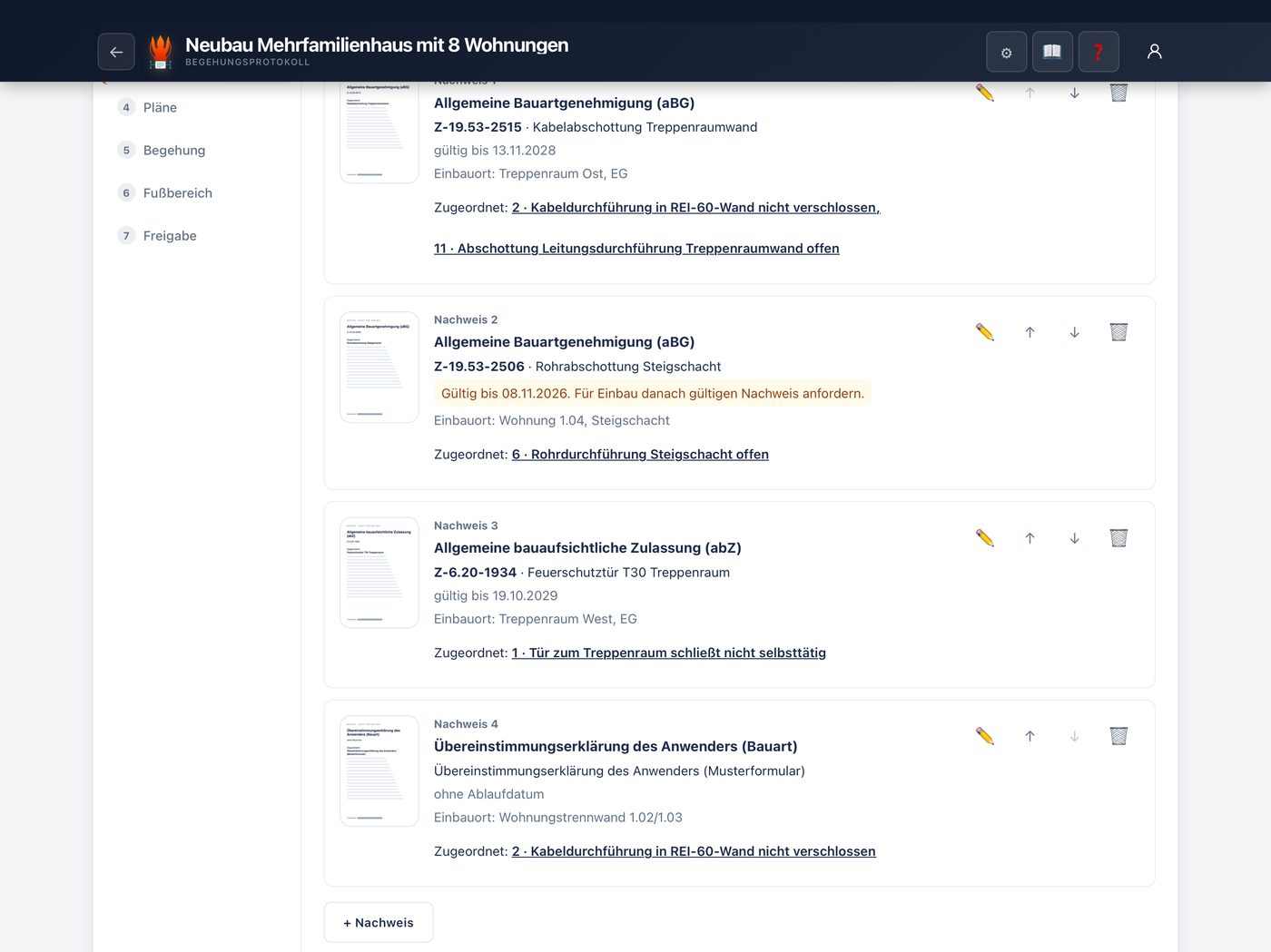

Reiter Nachweise eines Fachbauleitungs-Protokolls in BrandschutzDoku: vier Nachweise mit Nummer, Gültigkeit, Einbauort und zugeordnetem Mangel, ein Nachweis mit Hinweis auf baldigen Ablauf

Was in der Fachbauleitung festgehalten wird

Die Fachbauleitung begleitet die Ausführung und gleicht sie mit dem Brandschutzkonzept ab. Festgehalten wird, was auf der Baustelle gebaut wurde, wo es vom Konzept abweicht und welche Nachweise zu den eingebauten Bauprodukten und Bauarten vorliegen.

Ein Termin reicht dafür nie. Über die Bauzeit wächst die Dokumentation von Begehung zu Begehung, bis zur Fertigstellung.

Rundgang auf der Baustelle, Bericht am Ende des Termins

  1. 1

    Sie öffnen das Projekt. Offene Punkte aus dem letzten Termin stehen schon im Protokoll.

  2. 2

    Beim Rundgang halten Sie fest, was Sie sehen. Abweichungen werden zum Mangel mit Frist, Empfehlungen zum Hinweis, der Bauzustand zur Doku.

  3. 3

    Zu eingebauten Bauprodukten ordnen Sie die Nachweise dem passenden Protokollpunkt zu.

  4. 4

    Am Ende des Termins geht der Bericht als PDF an Bauherr oder Auftraggeber.

  5. 5

    Zur Fertigstellung liegt die ganze Bauzeit in einem Projekt, mit allen Nachweisen im Anhang.

Was in der Bauphase oft auffällt

  1. Abschottungen an Leitungsdurchführungen fehlen oder sind unvollständig
  2. Feuerschutzabschlüsse sind anders eingebaut als vorgesehen
  3. Die Ausführung weicht vom Brandschutzkonzept ab
  4. Zu einem eingebauten Bauprodukt fehlt der Nachweis
  5. Ein vorhandener Nachweis läuft bald ab oder passt nicht zum Einbauort

Nachweise am Protokollpunkt, etwa am Mangel

Nur in der Protokollart Fachbauleitung führen Sie Nachweise zu Bauprodukten und Bauarten. Je Nachweis erfassen Sie Dokumentart, Nachweisart, Nummer, Bezeichnung, „gültig bis“, Bauteil oder Einbauort und den Bezug zu einer Zulassung oder Genehmigung.

Den Nachweis ordnen Sie einem Protokollpunkt zu. Im Bericht steht am Punkt seine Nummer, alle Nachweise folgen im Anhang „Nachweise Bauprodukte und Bauarten“.

Läuft ein Nachweis in den nächsten 90 Tagen ab, warnt die App. Beim nächsten Protokoll im selben Projekt übernehmen Sie die Nachweise aus dem früheren. Die Nachweise sind im Abo enthalten.

Mehr zu BrandschutzDoku · Zusatzmodul „Mängel im Plan“

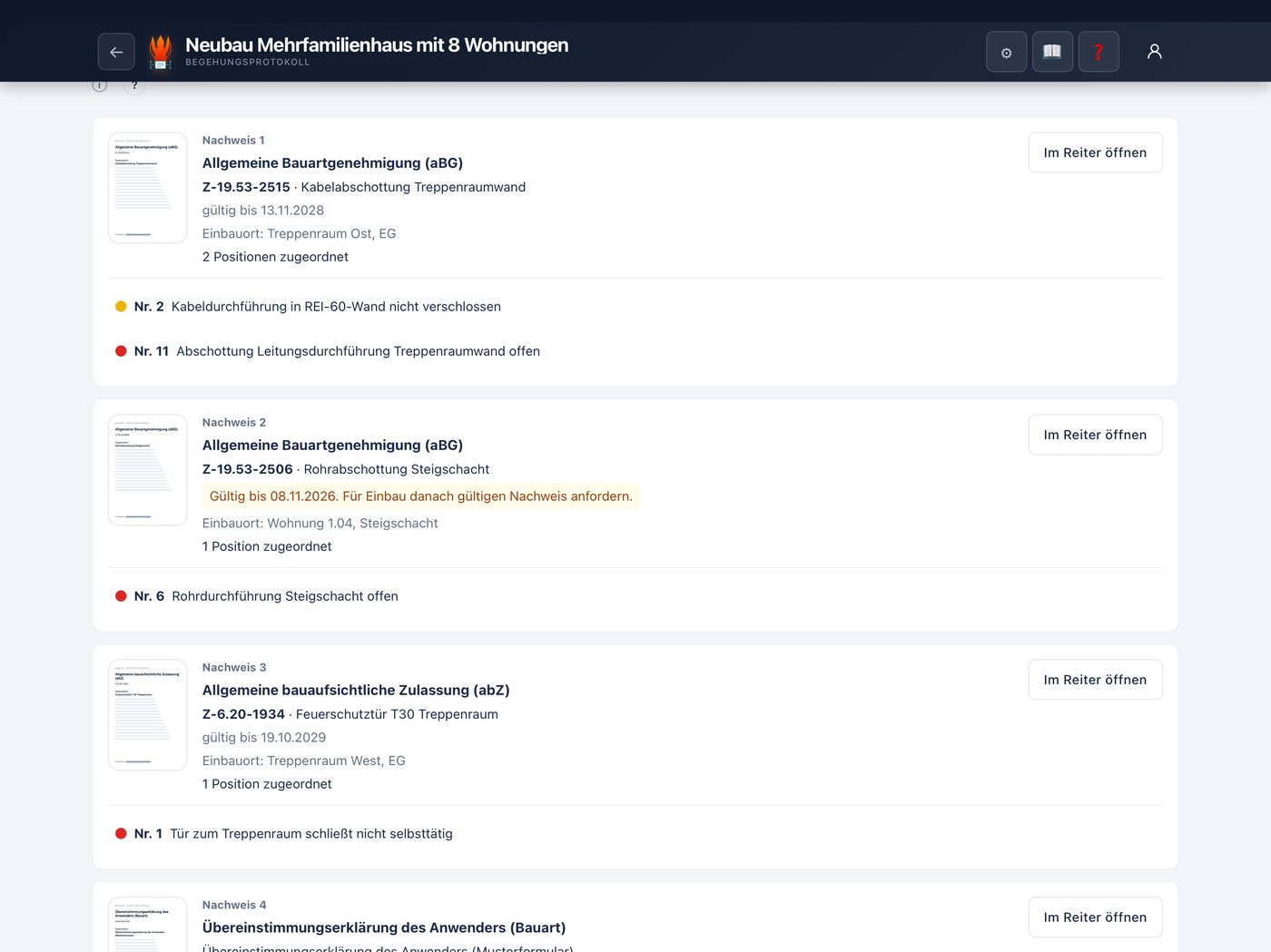

Nachweise im Projekt
Nachweise in BrandschutzDoku: allgemeine Bauartgenehmigungen und eine allgemeine bauaufsichtliche Zulassung mit Nummer, Gültigkeit, Einbauort und den zugeordneten Mängeln

Fragen zur Fachbauleitung Brandschutz

Welche Nachweise kann ich in der App führen?

Nachweise zu Bauprodukten und Bauarten, jeweils mit Nummer, Gültigkeit, Einbauort und Bezug zu einer Zulassung oder Genehmigung. Als Deckblatt dient ein Foto oder eine Seite aus einer PDF.

Wie bleiben Feststellungen über mehrere Termine erhalten?

Bei jedem Folgetermin stehen die offenen Mängel aus dem letzten Protokoll schon drin. Auch die Nachweise übernehmen Sie aus dem früheren Protokoll desselben Projekts.

Kann der Bauherr den Bericht unterschreiben?

Ja. Neben Ihrer Unterschrift hat der Bericht ein zweites Feld für Eigentümer, Betreiber, Bauherr oder Auftraggeber.

Kann ein Büro mit mehreren Fachbauleitern arbeiten?

Ja, mit gemeinsamen Projekten und Rollen. Den Zugang gibt es über einen Vertrag mit Hugger Risk Consulting, der Preis auf Anfrage.
